Агентство восстановления впервые показало трассу нового магистрального водопровода на юге

53

Цей матеріал також доступний українською

Государственное агентство восстановления и развития инфраструктуры рассказало о ходе строительства нового магистрального водопровода в Днепропетровской области, который должен обеспечить питьевой водой Кривой Рог и другие крупные города, пострадавшие от обмеления Каховского водохранилища. На официальной странице агентства в Facebook обнародовали схему этого водопровода.

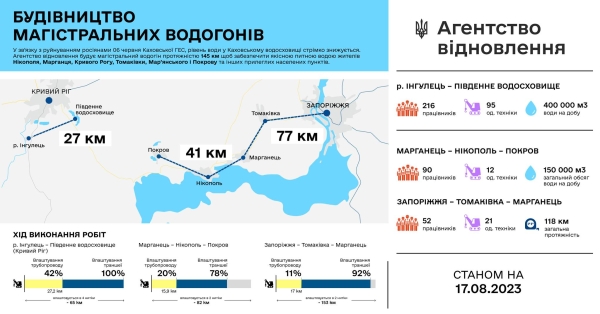

Проект предусматривает обустройство трех звеньев магистральных водопроводов:

→ Ингулец – Южное водохранилище (Кривой Рог)
→ Хортица – Томаковка – Марганец
→ Марганец – Никополь – Покров

Новый водопровод имеет критически важное значение как минимум для 1,5 млн жителей Никополя, Марганца, Кривого Рога, Томаковки, Марьянского и Покрова и близлежащих населенных пунктов, у которых возникли проблемы с водоснабжением после того, как ночью 6 июня 2023 года российские оккупанты взорвали Каховскую гидроэлектростанцию.

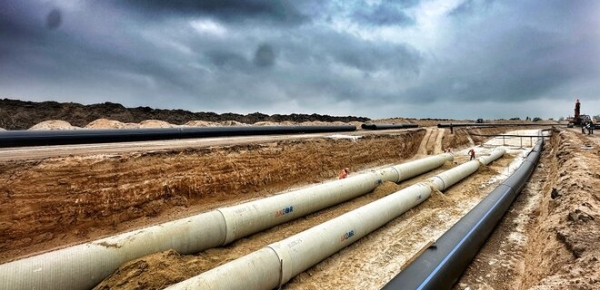

Наибольший объем работ выполнен на участке Ингулец – Южное водохранилище. Через две недели, которые остались до сентября, здесь должны проложить первую нить водопровода и обеспечить водой Кривой Рог.

Уже проложили 27,2 км трубопровода. Продолжается строительство подстанций и насосных станций, на каждой из которых будет работать шесть насосов – четыре основных, один резервный и аварийный.

Строители обустраивают гидроизоляцию, прокладывают кабель для будущих подстанций. Всего задействовано 95 единиц техники и 216 работников.

На участке Марганец – Никополь – Покров прокладывают трубопровод в две нити. Уже обустроено 15,9 км. Там предусмотрена установка двух промежуточных станций. На этом участке работает 90 рабочих и 12 единиц техники – выполняют земляные работы, монтируют трубы.

На участке Хортица – Томаковка – Марганец предусмотрена установка шести промежуточных станций. Сейчас там проводят земляные работы, монтаж труб. Проложено 70,3 км траншеи и 17 км трубопровода. Работает 52 рабочих и 21 единица техники.

В целях максимальной прозрачности реализации проекта на каждом участке строительства привлечены инженеры-консультанты и независимый технадзор. Отдельно при поддержке USAID_ВзаимоДия будет проведен комплексный технический аудит проектной документации на строительство всех трех участков магистральных водопроводов.

Строительство нового водопровода обойдется не менее чем в 13,5 млрд грн, говорил глава Агентства восстановления Мустафа Найем. Это один из самых амбициозных проектов такого масштаба со времен независимости.

  • Помимо магистрального водопровода, строятся и локальные. Благодаря этому, например, удалось восстановить водоснабжение в Покрове, а в Кривом Роге не допустили высыхания Южного водохранилища.
